Monument Mining LTD. A0MSJF
An alle investierten,kann mir mal einer erklären wieso der Kurs soviel nach unten geht ....?? Gibt es einen Grund dafür ??
Ich denke das manche hier ihre Positionen umschichten.
Es läuft fast immer so ab das sehr große Verkäufe getätigt werden aber dann kurz daruaf wieder eingekauft werden.
Ist für mich die einzige Erklärung.
Auch der Goldpreis steigt...
Naja wir können aber alle auf news von der Miene hoffen.
Wenn diese in die Produktion geht stehen wir, da bin ich mir sicher, wieder bei 0,30 !
KOmisch das der Kurs noch nicht richtig anspringt!
Monument Commences Open-Pit Mining at the Selinsing Gold Project
Vancouver, B.C. Monument Mining Limited (TSX-V: MMY and FSE: D7Q1) (“Monument” or the “Company is pleased to announce that Open-Pit mining at its Selinsing Gold Project commenced in early July, 2009. The Company has been fast tracking the Selinsing Gold Project including construction of the gravity section of the gold treatment plant. This program will allow production from the Gravity Plant to take place within 27 months of acquisition of the project.
The Company acquired the greenfield Selinsing project located in Pahang State, Malaysia in June 2007. Since then it has permitted, designed, funded and commenced construction of a plant designed to process 1200 tonnes per day and aims to produce approximately 40,000 ounces of gold per year when the full plant is up and running.
Since the last update announced on May 13, the Company called for bids from a short list of pre-qualified mining contractors. The selected mining contractor has since mobilized to site, established workshops and other support infrastructure and in late June began pre-strip to commence mining.
The mineralized zone is outcropping and in a number of places is at or near surface; therefore, pre-strip does not impact accessing grade material. During the first week of July, the contractor began mining and hauling grade material to the ROM pad in readiness for plant commissioning.
Commissioning is scheduled to commence in late August, subject to power supply hook up from the government power supplier Tenaga Nasional Berhard (“TNB”). TNB has appointed a contractor to install all poles on which to run aerials. This phase has been completed from the main supply to the TNB sub-station adjacent to the process plant. Aerials are now being run with a targeted completion date in the middle of August. Plant commissioning is dependent on connection of the aerials in order to energize the system.
In the meantime, the jaw crusher and the cone crusher have been installed and are ready for commissioning. All elevator and conveyor equipment are on site and most are installed. The fine ore reclaim tunnel is expected to be completed by the end of July. The 1200 tonne per day ball mill has been completely reconditioned and installed and is also ready for commissioning.
In relation to the Phase I gravity circuit, all major equipment is on site and installation is nearly complete. The plant Control-Room and on-site Exploration Assay Laboratory is completed, fully equipped and in use as a grade control laboratory for mining operations. The plant control office is completed and in use and staff canteen and other staff accommodation is nearing completion and is scheduled to be in use by the end of July 2009. The canteen has reached practical completion and is presently being outfitted with equipment to provide meals to staff, day and night shift operators as well as operational and construction contractors.
In relation to Phase II, the CIL circuit, construction is on schedule and it is still expected that the entire plant will be fully commissioned by the end of December 2009. The Company will operate the gravity circuit to achieve cash flow in parallel with completing construction of the CIL circuit and commissioning of the full plant.
Habe einen zu hohen Einstandswert von 0,21... was habt ihr den für Werte wenn man fragen darf... ;-)
Als es 15 cent gab war mein Geld leider gebunkert ;-(
08:39 21.07.09
Sonstiges
Corporate News übermittelt durch die DGAP - ein Unternehmen der EquityStory AG.
Für den Inhalt der Mitteilung ist der Emittent verantwortlich.
--------------------------------------------------
Vancouver, British Columbia, Kanada. 20. Juli 2009. Monument Mining Limited
(Frankfurt: WKN A0MSJR; TSX-V: MMY) gibt bekannt, dass das Unternehmen
Anfang Juli 2009 mit dem Tagebau auf dem Selinsing-Goldprojekt begonnen
hat. Das Unternehmen hat das Selinsing-Goldprojekt beschleunigt,
einschließlich der Konstruktion des Schwerkrafttrennungskreislaufs der
Goldaufbereitungsanlage. Dieses Programm wird die Goldproduktion durch den
Schwerkrafttrennungskreislauf der Aufbereitungsanlage innerhalb von 27
Monaten seit Akquisition des Projekts ermöglichen.
Das Unternehmen erwarb das im malaysischen Bundesstaat Pahang gelegene
Selinsing-Projekt im Juni 2007. Seit diesem Zeitpunkt erhielt es die
Genehmigung, wurde geplant, finanziert und es begannen die Bauarbeiten an
einer Aufbereitungsanlage mit einer Kapazität von 1.200 Tonnen pro Tag.
Die Anlage wird nach vollständiger Inbetriebnahme ca. 40.000 Unzen Gold
pro Jahr produzieren.
Seit der letzten Aktualisierung am 13. Mai 2009 hat das Unternehmen den
Abbau an einen vorqualifizierten Bergbauunternehmer aus einer Liste der
engeren Wahl vergeben. Der ausgewählte Bergbauunternehmer hat seitdem
seine Geräte zur Mine transportiert, Werkstätten und weitere
Hilfsinfrastrukturen eingerichtet. Ende Juni wurde mit dem Abtrag des
tauben Gesteins begonnen.
Die vererzte Zone tritt zu Tage und an zahlreichen Stellen liegt sie an der
Oberfläche oder Nahe der Oberfläche. Folglich stört der Abraumabtrag
nicht den Zugang zum vererzten Material. Während der ersten Juliwoche
begann der Unternehmer mit dem Erzabbau und das Erz wurde in Erwartung der
Inbetriebnahme der Aufbereitungsanlage auf Halde geschüttet.
Der Beginn der Inbetriebnahme ist für Ende August geplant. Dies ist aber
abhängig vom Anschluss an das Stromnetz durch den malaysischen
Stromversorger Tenaga Nasional Berhard ('TNB'). TNB hat ein Unternehmen
beauftragt, die Masten für die Stromleitungen aufzustellen. Diese Arbeiten
zwischen der Hauptstromleitung und der TNB-Umspannstation neben der
Aufbereitungsanlage wurden abgeschlossen. Es werden jetzt die
Stromleitungen verlegt. Diese Arbeiten werden voraussichtlich Mitte August
beendet sein. Die Inbetriebnahme der Aufbereitungsanlage hängt von der
Anbindung der Stromleitungen an das Netz ab.
In der Zwischenzeit wurden der Backen- und Kegelbrecher installiert und
sind für die Inbetriebnahme bereit. Alle Hebeanlagen und Förderbänder
sind vor Ort und die meisten wurden installiert. Ende Juli wird der Tunnel
zur Rückgewinnung des Feinerzes fertig sein. Die Kugelmühle mit einer
Kapazität von 1.200 Tonnen pro Tag wurde vollständig überholt und
installiert. Sie ist ebenfalls für die Inbetriebnahme bereit.
Hinsichtlich des Phase I Schwerkrafttrennungskreislaufs sind alle wichtigen
Geräte vor Ort und die Installation ist fast abgeschlossen. Der
Kontrollraum der Aufbereitungsanlage und das analytische Labor für die
Exploration sind fertig. Das Labor ist vollständig ausgerüstet und wird
während des Abbaus zur Kontrolle des Erzgehalts verwendet. Das Büro der
Aufbereitungsanlage ist fertig und wird benützt. Die Kantine und andere
Räume für die Angestellten stehen kurz vor der Fertigstellung und können
voraussichtlich Ende Juli 2009 benützt werden. Die Kantine ist praktisch
betriebsbereit und wird gegenwärtig dafür ausgerüstet, die Angestellten,
die Arbeiter der Tag- und Nachtschicht sowie die Bauunternehmer mit
Mahlzeiten zu versorgen.
Hinsichtlich der Phase II befindet sich die Konstruktion des CIL-Kreislaufs
im Zeitplan. Es wird erwartet, dass die gesamte Anlage bis Ende Dezember
2009 vollständig in Betrieb sein wird. Das Unternehmen wird den
Schwerkraftkreislauf betreiben, um parallel zur Fertigstellung des
CIL-Kreislaufs und der Inbetriebnahme der gesamten Anlage einen Cashflow zu
erzielen.
Der jüngste Besuch des Management auf dem Selinsing-Gelände hat eine
Aktualisierung der Fotogalerie auf der Webseite des Unternehmens
www.monumentmining.com ermöglicht. Fragen der Investoren sind unter
info@monumentmining,com erwünscht.
Es ist soweit: Monument Mining beginnt mit dem Tagebau
17:00 21.07.09

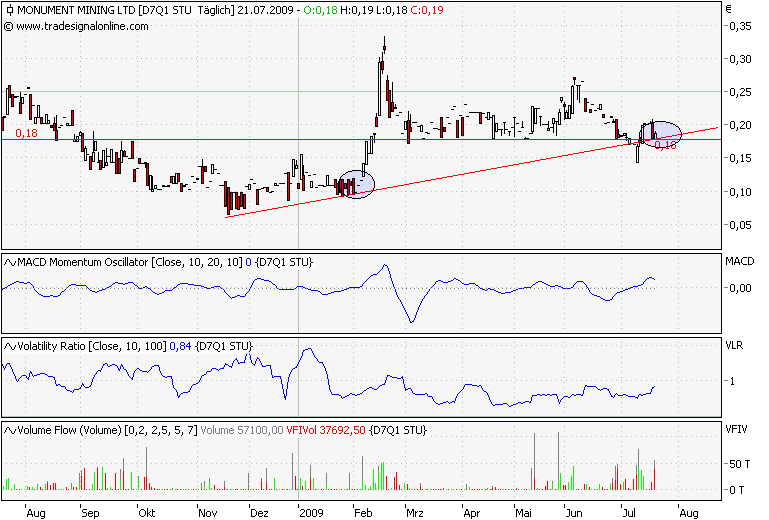

Seit der Haywood-Studie Anfang Februar 2009 konnte Monument Mining mit dem Beginn des Tagebaus einen weiteren Meilenstein erreichen. Wir bleiben bei unserer Bewertung und sehen un verändert ein Kurspotenzial von 1,00 EUR je Aktie auf Sicht von 12 Monaten. Bei einem aktuellen Kurs von 0,19 EUR eine sehr gute Einstiegsmöglichkeit bei einem angehenden margenträchtigen Goldproduzenten.
Wir deuteten es in unserem letzten Artikel vom 9. Juli bereits an, gestern kam nun das ersehnte Update. Monument Mining hat mit dem Tagebau auf dem Selinsing-Goldprojekt in Malaysia Anfang Juli 2009 begonnen. Somit wurde geschafft was nur wenige Unternehmen überhaupt erreichen, innerhalb von nur 27 Monaten von der Projektakquise in die Produktion.
In der Regel wird ein solcher Meilenstein der Entwicklung hin zum Goldförderer vom Markt in hohem Maße honoriert. In dieser Phase der Entwicklung ist aufgrund des geringeren Risikoprofils das Unternehmen völlig neu einzustufen. Als Beispiel könnte man hier den ebenfalls malaiischen Goldförderer Peninsular Gold nennen, der nach Bekanntgabe des Produktionsstarts in der Folge einen Kurssprung von mehr als 100 Prozent hinlegte.
Umso verwunderlicher ist ein erster Blick auf den gestrigen Handelsverlauf als Reaktion auf diese Top News. Es scheint, dass immer noch Verkaufsdruck durch einen institutionellen Investor aus einer Platzierung im letzten Jahr auf dieser Aktie lastet. Immerhin konnte zuletzt daraus ein großer Aktienblock erfolgreich an einen renommierten Edelmetallfonds vermittelt werden (wir berichteten).
Erinnern wir uns - am 4.2.2009 wurde Monument Mining Limited in Haywoods "Junior Exploration Universe" aufgenommen. Haywood Securities ist einer der Top-Broker in Kanada und besitzt eine ausgezeichnete Expertise im Minenbereich, wir hatten diese Aufnahme zu Recht als Ritterschlag bezeichnet.
Die Haywood-Studie bewertete Monument Mining gleich mehrfach äußerst positiv und machte dabei folgende Rechnung: Legt man die niedrigen Produktionskosten in Malaysia von ca. 341 US-Dollar pro Unze Gold, sowie einen damals durchschnittlichen Goldpreis von 841 USD zugrunde, beläuft sich der Gewinn bereits im ersten Jahr auf 18,5 Mio. US-Dollar. Steuern fallen zunächst keine an, da die malaysische Regierung Bergbauprojekte dieser Art mit 5 Jahren Steuerfreiheit belohnt. Der Gewinn pro Aktie würde sich somit bereits auf ca. 12 US-Cents belaufen! Natürlich konnte der Aktienkurs von Monument Mining aufgrund dieser Beispielrechnung sensationell zulegen.
Noch besser war unsere eigene Kalkulation Ende Mai 2009.
Wie auch jetzt in der aktuellen Pressemitteilung bestätigt läuft die volle Produktionskapazität von zunächst 40.000 Unzen voraussichtlich ab Dezember 2010. Lassen wir Investitionen für weitere Exploration uns Ausbau der Mine unberücksichtigt, würde Monument Mining bei einem Goldpreis von mittlerweile etwa 940 US-Dollar dann etwas mehr als 600 US-Dollar je Unze Nettogewinn erwirtschaften, da die Gewinne aus der Produktion für die ersten fünf Jahre wie berichtet steuerfrei sind. Unter Berücksichtigung der ausstehenden Aktien sowie der geschätzten allgemeinen Unternehmenskosten verbliebe Monument ein Gewinn von 21 Mio. USD oder ca. 0,13 USD pro Aktie - also ca. 0,10 EUR. Bei einem für die Branche nicht unüblichen Kurs-Gewinn-Verhältnis von 10 entspräche das einer fairen Bewertung von 1,00 Euro! Steigt der Goldpreis aber noch weiter an, wovon wir und viele Experten ausgehen, verfügt Monument noch über einen ausgezeichneten Hebel.
Fazit: Seit der Haywood-Studie Anfang Februar 2009 konnte Monument Mining mit dem Beginn des Tagebaus einen weiteren Meilenstein erreichen. Wir bleiben bei unserer Bewertung und sehen un verändert ein Kurspotenzial von 1,00 EUR je Aktie auf Sicht von 12 Monaten. Aktueller Verkaufsdruck sollte durch steigendes Interesse bald absorbiert werden. Bei einem aktuellen Kurs von 0,19 EUR eine sehr gute Einstiegsmöglichkeit bei einem angehenden margenträchtigen Goldproduzenten.
News auch.
Ich denke die leute die hier nicht mitfahren wollen sind jetzt raus und wir können endlich starten !!
Desweiteren befinden wir uns in einem stabilen Aufwährtstrend!
...bekommts Du auch den Investor Newsletter dirket von Monument ? Du bist nämlich sehr schnell wenns News gibt.
PS: Bin begeistert von Monument, denke das das eine sehr seriöse Firma ist !
Die Chancen sind sehr gut. Denke aber das noch etwas mehr Werbung nicht schaden könnte...
